banner

行业知识

2018-11-08

真石漆、岩片漆施工组织方案

   1、适用范围

  岩片漆本工艺适用于水泥砂浆、混合砂浆、粉刷石膏、混凝土板、现浇混凝土、木质胶合板等室内外基层上进行施工。

   2、施工准备

    (1)材料准备

  A)底涂:水性渗透底涂,用于基层抗碱、封闭、与中涂有较好的配套性。

  B)中涂(真石漆、岩片漆):喷涂形成平面又带质感效果。

  C)面涂:罩水性面漆,起保护中涂作用,可防水、耐候、耐紫外线、耐刮伤。

    (2)工具和用品准备

  A)刷涂工具:刷帚、排笔、盛料桶、天平、磅秤。

  B)辊涂工具:羊毛辊简、海绵辊简。

  C)喷涂机具:空气压缩机、手持喷枪、喷斗、各种规格口径的喷嘴、高压胶管。

   3、技术准备

    (1)基层检查验收

  A)检验混凝土、抹灰面等基层是否已完成质量验收。

  B)基层应平整、清洁、无浮砂、无起壳,

  C)混凝土及抹灰面层的含水率应在10%以下,PH值小于10。通常新抹的基层在通风状况良好的情况下,夏季应干燥14天、冬季28天以上。

  D)外墙建议使用水泥聚合物等强度较大的腻子,同时批刮不宜太厚,涂刷底漆、面涂。

  E)按设计要求复核修补材料腻子、底漆、面涂产品的品种、规格、颜色及涂料工程等。

  F)样板大面积施工前应由操作人员按预定的施工工序要求做好“样”或“样板房”,经设计、建设单位认可后,作为验收依据。

  G)现场门窗、灯具、电器插座及地面等应进行遮挡,以免施工时被涂料沾污。

  H)人员组织施工班组应有施工负责人,主要操作人员须经本工艺施工技术培训,合格者方可上岗,辅助工应有专人指导。

    (2)工艺程序

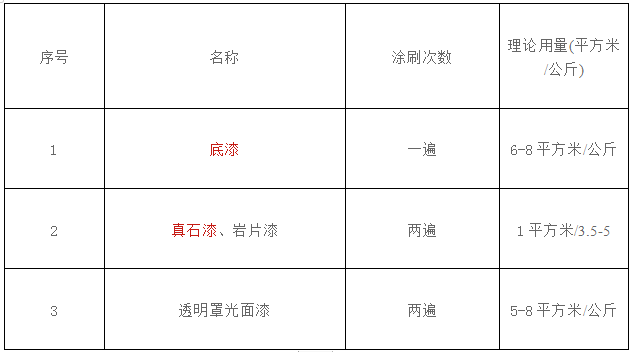

    (3)岩片漆技术参数

  4、操作方法

   一、底层处理:会同建筑施工单位对水泥砂浆底层进行验收、检查有无空鼓、裂缝平整度、表面强度、滴水线阴阳角顺直、底层合格后签置隐蔽工程验收单

   二、批刮方法

  1)在批刮之前将墙底均匀浇湿、墙面平整的,采用白水泥加胶水直接刮于墙面成型,工序为2道,要求表面光滑无刀印,保证表层没有凹凸阴影。

  2)墙面比较平整的,对觉得较差的地方用2m直尺靠墙,并留下标记后用黑水泥补平再批白水泥、批荡时铁板用大号。

  3)墙面不平整的,高的要凿平、低的地方要补平再用黑水泥纺刮一遍,最后批白水泥。

  4)墙面为胶合板面,板拼接缝处需贴胶纸再进行批荡白水泥

  5)墙面原来底层是腻子的应把白水泥铲掉后用黑水泥统刮修平,最后刮白水泥。

  6)墙面平整但粗糙的用普通黑水泥刮平之前把留下的铁板痕迹、沙子用铁板先清除再批白水泥。

   A、刷防潮底漆

   一、当墙面白水泥干透后,然后刷一遍防潮底漆

   二、技术要求:

  1、墙面上的杂物、如铁丝、木板、钢筋头、浮沙等,必须先清除再批白水泥,用来拉脚手架的铁丝或钢筋在批白水泥之前,搭好架子后清除掉,最后批白水泥。

  2、边角的批刮用压条,做到竖线垂直,横线水平,阴漾交角处整洁,批刮完的墙面留下的铁板痕迹要磨平,用手摸墙没有凹凸感为准,在正午阳光直射下没有波纹。

  3.批好的墙面必须连续三天浇水养护,每天至少2次,高温天气要浇水4次,总之表面不得失水。

   B、喷石头漆

   三、施工方法

  1、喷石头漆之前,施工员和班长先检查底层,合格后签暑隐蔽工程验收单,方可进行喷涂。

  2、喷枪装料后,右手托着枪,着手捏着喷枪气阀们,不要对着墙面,慢慢开启阀门调整气压的大小,直到合适后,再快速移到墙面,枪嘴要垂直对到喷涂面喷涂,快要喷完料时,应迅速关气,喷枪距离40cm左右。

  3、平滑型的可以一次直接喷涂成型,但必须保证溶合,不透底,对于要求粗犷型浮点比较大的,一定要分两道工序进行,一道把气压开小点,把大的浮点均匀的喷到墙面,二道则是把气压开大再到外层喷一遍,这样表面即溶合又能反映大的点。

  墙面分格一般不超过1.2m,当分格不是太宽时,可以单独一只枪喷涂,气温高时应两只枪同时喷涂,宽度超过1.2m至少要两只枪并行喷涂,气温高时应洒一遍水,表面干后再进行喷涂。

  4、阴角的喷涂方法有两种,一种先喷一个面,稍干后用板子挡住这个面再喷另一个面:二是两只枪从阴角中间往两边喷,这样阴角就不会堆积浮砂。

   C、上防水面漆

  上防水面漆之前要用砂纸打磨(目的是为了墙面光滑,不会挂浮灰)滚面漆时要竖、平交叉重复滚匀,以免光泽不匀,上料时应防止流滴在墙上,防甲方特别要求外,面漆干后要求有饱满的光泽,对石头漆起防水耐脏效果。

   5、注意事项

   1) 涂料使用前应核对标签,并仔细搅拌均匀,用后须将盖子盖严。

   2) 涂料的贮存和施工应符合产品说明书规定的气温条件,通常应在家5℃以上,如发现已过存放期,必须经检验部门确认未发生变质后,方可使用。

   3)应在环境及相对温度小于75%的条件下施工。

   4)涂料调色应由生产厂完成,以保证该批涂料产品色彩的一致性。

   5)施工时应避免在雨、雪、雾、霜天前后及大风飞砂天时施工。

   6)涂层干后,在交工前不得长时间浸水,以免发生质量事故。

   7)涂刷工具用毕应及时清洗干净并妥善保管。

   6、安全防护措施

   1)施工前应检查架板是否搭讪牢固,安全可靠后方可进行施工。

   2)禁止穿拖鞋、硬底鞋、高跟鞋在架板上工作,架板上不能多人集中在一起。

   3)使用人字梯时,两梯之间应设拉绳,并用橡胶或磨布包裹梯脚,防止滑倒。

   4)施工及照明电器必须按电工安全规范安装接线,严禁随意接线、接线。

   5)配备必须的防护眼镜、防护面罩

   6)岩片漆向工作人员进行安全教育。

首页

电话

邮箱

询盘
